Mock ups och radiostyrd vattenbilning

Revisionen på Forsmark 1 börjar närma sig sitt slut. Ett av dess allra största projekt var till en början inte ens tänkt att genomföras 2025. Stark sammanhållning och effektiv planering gjorde att det sent tillagda projektet kunde genomföras inom den nyuppdaterade tidsramen.

”Revisionen var till en början planerad att avslutas i november men i april kom beslutet om förlängning. En hel månad lades till och det nya datumet blev satt till 6 december. Beslutet grundades i en genomarbetad plan för hjälpkylvattenschaktet där det behövs mer tid än först tänkt.” Så lät det i uppstartsartikel inför 2025s revision på Forsmark 1. Med andra ord blev arbetet med hjälpkylvattenkanalen något som förlängde den planerade revisionen rejält.

Men hur gick det sen? Roger som jobbar med byggmontage har under projektet fungerat som montagesamordnare. Fokus under projektet låg på inlopps- och utloppschaktet. De båda schakten spelar en central roll i kylningen av några av våra reservkraftsystem och mellankylkretsar vi har på anläggningen.

Vad är det ni gjort med hjälpkylvattenschaktet?

─ Vi har renoverat två schakt, inloppsschaktet och utloppsschaktet. Först bilade vi bort den befintliga betongen för att komma åt det första lagret av armeringen i väggarna. Sedan bytte vi ut armeringen och sprutade på ny betong, säger Roger.

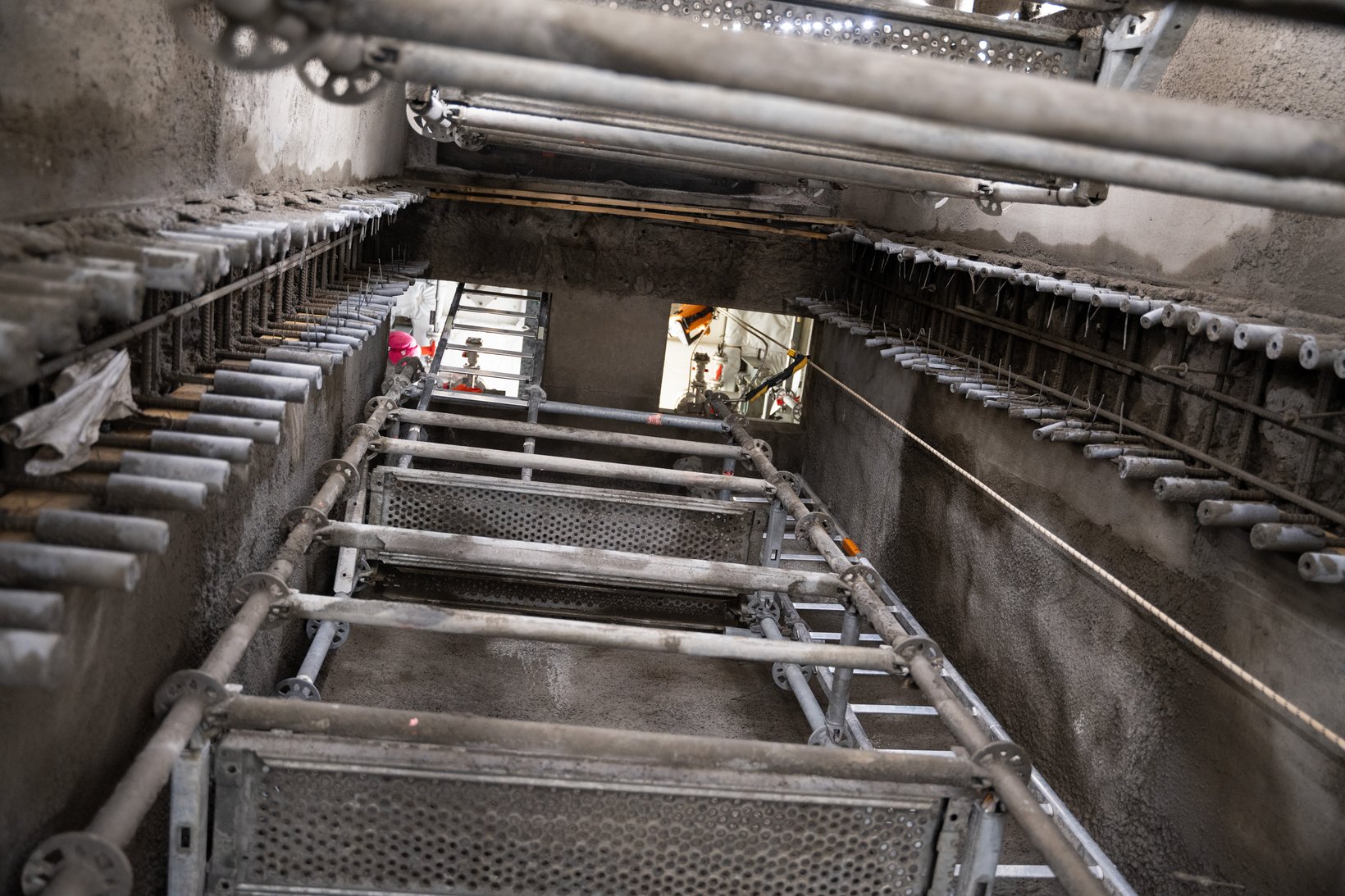

Det andra schaktet som syns då väggen är borta.

Merparten av bilningen (processen för att få bort den gamla betongen) kunde genomföras med hjälp av en radiostyrd robot som på distans kunde vattenbila bort betongen. Resterande delar, där roboten inte kom åt, fick göras mer manuellt.

─ På delarna där roboten inte kunde komma åt fick vi handlansa. Det är ett fysiskt krävande moment där man använder sig av vad som kan liknas vid en stark högtryckstvätt för att spruta bort betongen. Totalt håller man under handlansning emot ett tryck ungefär motsvarande 30 kilo.

För gänget som genomförde projektet var säkerhet av högsta prioritet. Bland annat byggdes en mock-up, vilket gav medarbetarna en möjlighet att testa sina metoder, verktyg och tidsplan innan skarpt läge.

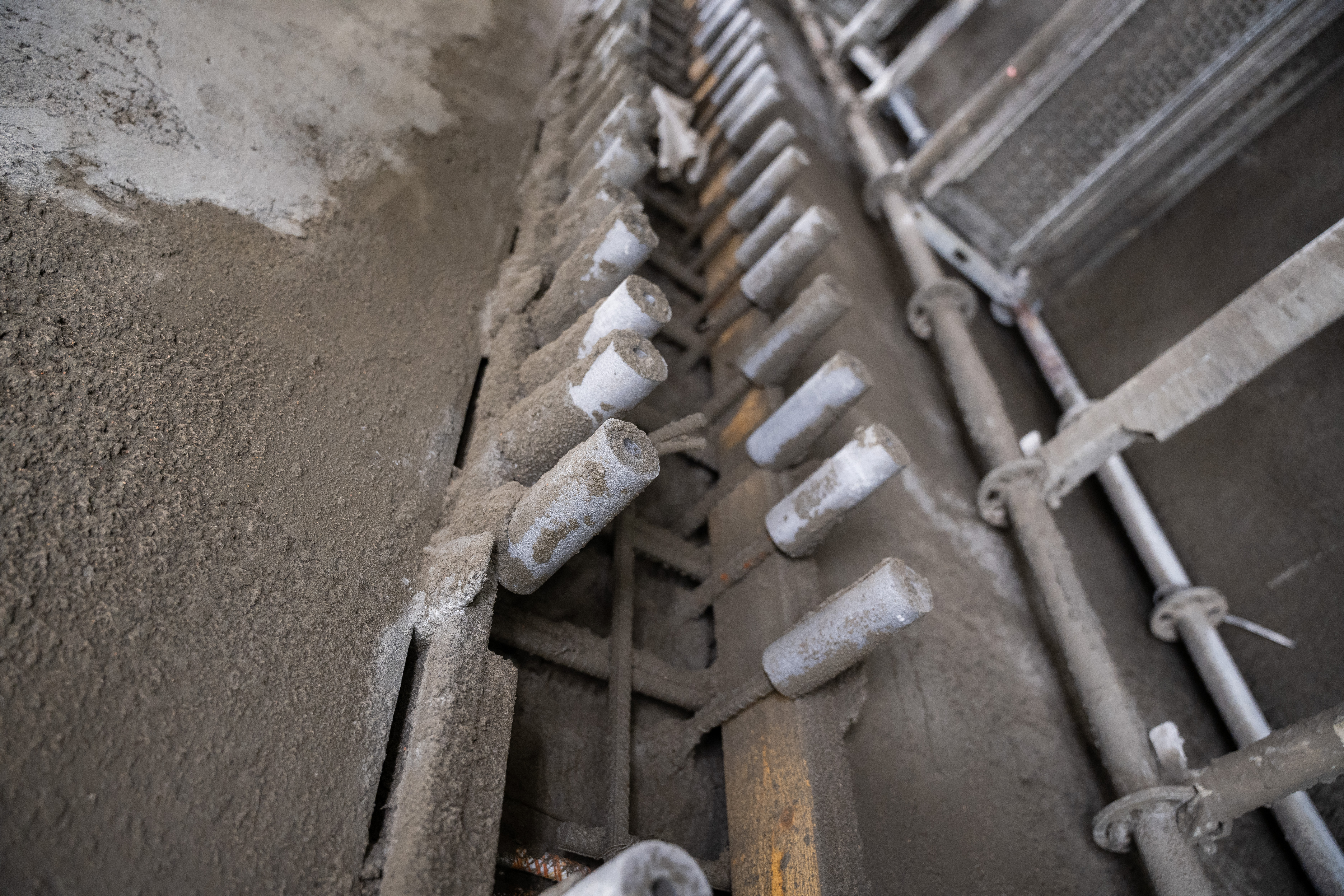

Armeringen där väggen ska återuppbyggas

Gemenskapen bakom framgången

Utöver mockupen, som gjorde stor skillnad för arbetet när det gick från planering till genomförande är Roger mest nöjd med gemenskapen.

─ Under detta arbete etablerades en gemensam manskapsbod och fikarum, som skapade ett starkt samarbetsklimat och underlättade kommunikationen mellan yrkesgrupper. Vi byggde dessutom ett stort tält för material och prefabricering, vilket gav ordning och struktur i projektet. Men det allra bästa var samarbetet – alla drog åt samma håll, från konstruktion till utförare och ställningsbyggare. Det skapade en fantastisk laganda och en vilja att hjälpa varandra, vilket gjorde att vi lyckades trots utmaningarna, säger Roger.

Revisionen på Forsmark 1 beräknas att avslutas söndag 14 december.

Se även

Flygbild över älv där stenblock placerats längs strandlinjen.

Vattenfall bygger erosionsskydd och skyddar strandlinjen i Laxede

Vattenkraften har en viktig roll för energisystement, men har även påverkan på biologisk mångfald i vattendragen. I Laxede i Lule älv bygger Vattenfall nu erosionsskydd för att gynna djur- o...

Läs hela artikeln
Havsbaserade vindkraftverk i siluett mot solljus som speglas i ett lugnt hav, med ett fartyg vid horisonten.

Vattenfall vinner upphandling av två danska havsbaserade vindkraftsprojekt

Vattenfall har tilldelats de havsbaserade vindkraftsprojekten Hesselø och North Sea I Mid i den senaste danska upphandlingen av havsbaserad vindkraft. Det stärker Vattenfalls portfölj inom h...

Läs hela artikeln
Anna Borg, Vattenfalls vd och koncernchef, på en balkong med träd och byggnader i bakgrunden.

Första halvåret 2026: Steg för steg bygger vi framtidens energisystem

Vattenfall rapporterar ett starkt resultat för det första halvåret 2026. Under det andra kvartalet har Vattenfall fortsatt driva på elektrifieringen av våra marknader.

Läs hela artikeln
