6 veckor in – så går revisionsarbetet på Ringhals 3

Det har nu gått sex veckor sedan starten av den årliga avställningen för service och underhåll av Ringhals 3. En omfattande och tidskrävande avställning med flera utmanande arbeten inplanerade.

Den fjärde maj påbörjades den långa och omfattande avställningen för service och underhåll av Ringhals 3. Av de över femtusen planerade underhållsarbetena är det flera som sticker ut som extra utmanande. Kombinationen av stora projekt, nya moment och mycket folk i anläggningen kräver stort fokus på samarbete.

Utmanande utbyte av clevis- och baffelskruvar i reaktortanken

Ett av de större och tidskrävande arbetena är byte av baffelskruvar i den undre interndelen och clevisskruvar i reaktortanken. Baffelskruvarna är många och håller fast de stora baffelplåtarna som sitter i reaktortanken. Under drift omger baffelplåtarna bränslehärden.

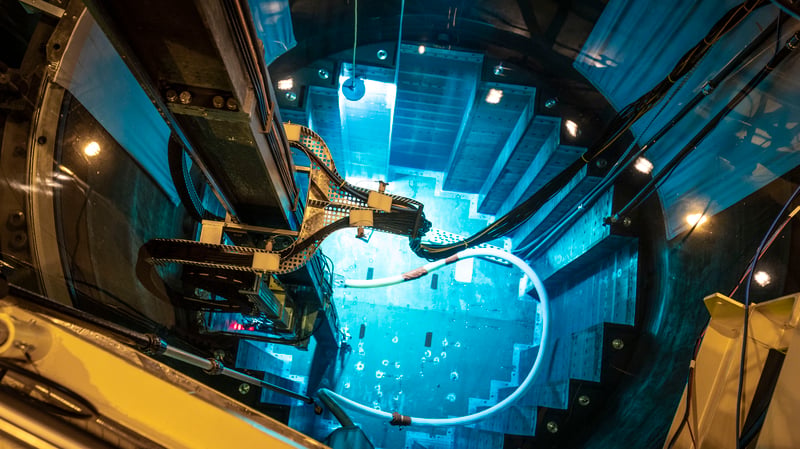

Arbetet utförs under vatten eftersom skruvarna varit starkt bestrålade.

Arbetet med att byta ut baffelskruvarna har tagit längre tid än först planerat, av den anledningen behövde Ringhals 3 meddela marknaden om 17 dagars förlängning den 8 juni.

– Det är ett komplicerat och tidskrävande arbete som utförs under vatten, säger Ringhals produktionschef Sven-Anders Andersson. Vi behöver mer tid på oss för utföra arbetet och genomföra ytterligare provningar.

Fler skruvar inspekteras och byts ut

Parallellt med utbytet av baffelskruvar sker också inspektion och utbyte av clevisskruvar som sitter ända längst ner i reaktortanken. Erfarenheter från andra kärnkraftverk har visat att clevisskruvarna skadats och därför rekommenderades en inspektion för alla tryckvattenreaktorer.

– Ringhals har valt att byta ut skruven och blir det första kärnkraftverket i världen som byter ut clevisskruvar med den här metodiken, säger Sven-Anders Andersson. Det är ett spännande arbete och många som är nyfikna på hur arbetet går.

Nya pumpar för högre tillgänglighet

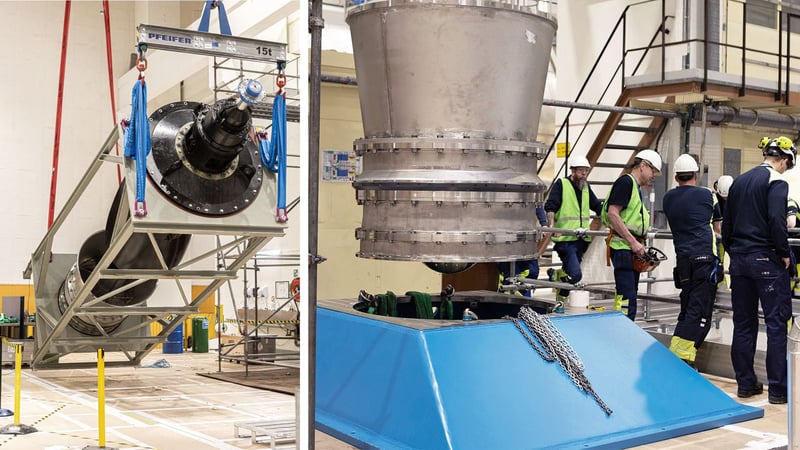

Under årets avställning byts även 36 högspända (6,6 kV) pumpmotorer ut, fördelade på huvudkylvatten-, kondensat- och lågtrycksdränagepumpar. Samtidigt uppgraderas huvudkylpumparna och flera närliggande system anpassas.

–  Vi har haft problem med både pumpar och motorer, och det har påverkat vår tillgänglighet och indirekt vår förmåga att producera el, säger Sven-Anders Andersson. Med de nya motorerna får vi en helt annan stabilitet och tillförlitlighet.

Sanering av gummirester från ventiler

I samband med en inspektion av ventiler i en värmeväxlare upptäcktes att mindre gummibitar hade släppt. Gummit har nu avlägsnats från ventilerna för att minimera risken att mer gummirester ska släppa. Gummiresterna behöver tas bort innan anläggningen kan återstarta. Idag, 18 juni, meddelade Ringhals marknaden om ytterligare 20 dagars förlängning. Nytt datum för återstart är 30 augusti.

– För att säkerställa en trygg och stabil elleverans inför hösten behöver vi förlänga årets avställningsperiod ytterligare ett par veckor för tillkommande åtgärder, säger Sven-Anders Andersson.

Se även

Vindkraftsblad över havet under klar blå himmel, med två fartyg vid horisonten.

Nytt kontrakt ska främja cirkulär hantering av vindturbinblad

Vattenfall ansluter sig till ett nytt branschinitiativ för mer cirkulär hantering av vindturbinblad. Genom ett gemensamt kontrakt ska återvinning, återbruk och samarbete i värdekedjan stärka...

Läs hela artikeln
Man i skyddshjälm justerar kameror monterade på vindkraftverk till havs.

Hur vanligt är det att fåglar kolliderar med vindturbiner? Ny teknik ger viktiga svar

Miljontals fåglar flyger årligen genom Vattenfalls vindkraftpark i Nordsjön. En ny studie ger värdefull information om deras rörelsemönster och hur vanligt det är med fågelkollisioner.

Läs hela artikeln
Elnätsarbetare vid kraftledningar i skog.

Elmarknaden just nu: Svängiga elpriser inför uppvärmningssäsongen

När elanvändningen ökar inför vintern är det ett bra tillfälle för hushållen att se över både sitt elavtal och hur elen används.

Läs hela artikeln
